項目
|
規格 (mm)
|
|||

夾芯內墻厚度bw
|
160
|
160
|
180
|
200
|
單層鋼絲網混凝土厚度t1
|
50
|
60
|
-
|
—
|
保溫板厚度t2
|
60
|
40
|
40
|
40
|
雙層鋼絲網混凝土厚度t3
|
-
|
-
|
70
|
80
|
主鋼絲網間距t
|
100
|
100
|
80
|
80
|
主鋼絲網
|
fb3@50
|
fb4@50
|
fb3@50
|
fb3@50
|
副鋼絲網
|
-
|
-
|
fb3@50
|
fb3@50
|
斜插腹絲
|
fb4@100
|
fb4@100
|
fb4@100
|
fb4@100
|
直插腹絲
|
fb4
|
fb4
|
fb4
|
fb4
|
主、副鋼絲網間距a
|
-
|
-
|
25
|
35
|
適用范圍
|
內墻
|
內墻
|
內墻
|
內墻
|
項 目
|
規 格(mm)
|
||||||
現澆剪力墻厚度bw
|
≥160
|
||||||
外葉墻厚度t1
|
50
|
||||||
保溫板厚度t2
|
100
|
120
|
140
|
160
|
180
|
200
|
210
|
內、外層鋼絲網間距t
|
150
|
170
|
190
|
210
|
230
|
250
|
260
|
外層鋼絲網
|
fb3@50
|
fb3@50
|
fb3@50
|
fb3@50
|
fb3@50
|
fb3@50
|
fb3@50
|
內層鋼絲網
|
fb3@100
|
fb3@100
|
fb3@100
|
fb3@100
|
fb3@100
|
fb3@100
|
fb3@100
|
斜插腹絲(不銹鋼絲)
|
f4@200
|
f4@200
|
f4@200
|
f4@200
|
f4@200
|
f4@200
|
f4@200
|
直插腹絲(不銹鋼絲)
|
f4
|
f4
|
f4
|
f4
|
f4
|
f4
|
f4
|
綁扣
|
內層鋼絲網與現澆剪力墻鋼筋用fb2綁扣捆牢,綁扣雙向間距400mm
|
項目
|
規格(mm)
|
|||
混凝土內葉墻厚度bw
|
≥80
|
≥80
|
≥80
|
≥80
|
混凝土外葉墻厚度t1
|
60
|
60
|
60
|
60
|
保溫板厚度t2
|
200
|
180
|
160
|
140
|
主鋼絲網間距t
|
255
|
235
|
215
|
195
|
主、副鋼絲網間距a
|
30
|
30
|
30
|
30
|
主、副鋼絲網規格
|
fb4@50
|
fb4@50
|
fb4@50
|
fb4@50
|
f4斜插腹絲(不銹鋼絲)
|
水平、豎向@200
|
水平、豎向@200
|
水平、豎向@200
|
水平、豎向@200
|
f5斜插腹絲(不銹鋼絲)
|
水平、豎向@100
|
水平、豎向@100
|
水平、豎向@100
|
水平、豎向@100
|
f4、f5直插腹絲(不銹鋼絲)
|
水平@100
|
水平@100
|
水平@100
|
水平@100
|
保溫夾芯剪力墻結構(全夾芯剪力墻結構)適用于別墅、民居、新農村、特色小鎮、多層建筑的建設,建筑高度≦24米。它由保溫夾芯外墻和夾芯內墻組成。它的優點有:Ⅰ保溫與結構一體化,保溫與結構同壽命。內墻、外墻均為承重墻體,外葉墻除作為保溫板的保護層外,外葉墻與內葉墻形成整體,共同抵抗墻體平面外彎矩并有效保證墻體平面外的穩定;Ⅱ 不漏梁、不漏柱,不產生冷橋,冬季不結露;Ⅲ墻體、暗柱不需要支設模板,使得施工更加簡單、方便、快捷。Ⅳ 隔音、隔熱、節能效果好。采用SW鋼網夾芯板用于內墻,減少能源消耗提供了有力保障,并有利于分戶采暖計量。實踐證明,夏天空調停用后三小時,室內溫度無明顯變化。滿足寒冷和嚴寒地區居住建筑節能75%的發展要求;Ⅴ 節約了大量模板。采用噴涂混凝土工藝比全現澆剪力墻結構節省模板60%以上;Ⅵ 抗風、抗震性能好;Ⅶ、經濟實用,綜合造價低。降低自重和節約材料20%。每平米墻面節約混凝土0.06m3,節省人工1.5個工日,降低工程造價約10-15%;Ⅷ 特別適合新農村、小城鎮或缺少建材、運輸困難的邊遠地區。不需要機械吊裝,降低了對施工設備的要求,給運輸、吊裝作業帶來了很大方便。
保溫剪力墻結構(內夾芯剪力墻結構)適用于多層、小高層的建筑,建筑高度≦45米。保溫剪力墻結構是由保溫剪力墻外墻和夾芯內墻組成的建筑結構形式。 保溫剪力墻非承重的外葉墻僅作為夾芯保溫板的保護層,現澆剪力墻內葉墻為外墻承重及抗側力結構構件。它的優點與保溫夾芯力墻結構相同。二者的最大區別是外墻之間的不同,保溫夾芯剪力墻結構外墻采用保溫夾芯外墻,保溫剪力墻結構外墻采用保溫剪力墻。
SW建筑體系填充墻 適用于框架結構、框剪結構等的填充墻。不受建筑高度的限制。它的優點有:Ⅰ夾芯板拼接、安裝快捷,施工速度快,節約工期。不需要機械吊裝,降低了對施工設備的要求,給運輸、吊裝作業帶來了很大方便;Ⅱ 隔音、隔熱、節能效果好。Ⅲ 采用噴涂混凝土工藝節約了大量模板,比全現澆剪力墻結構節省模板60%以上;Ⅳ 經濟實用,綜合造價低。
序號
|
施工工序名稱
|
完成時間
|
1
|
場地平整
|
0.5天
|
2
|
放線定位測量
|
0.5天
|
3
|
土方開挖
|
0.5天
|
4
|
人工清槽驗槽處理
|
0.5天
|
5
|
混凝土墊層
|
0.5天
|
6
|
綁扎地梁鋼筋、固定地梁模板、校正地梁預錨筋
|
1天
|
7
|
澆筑混凝土
|
1天
|
8
|
地梁回填
|
0.5天
|
序號
|
施工工序名稱
|
完成時間
|
|
1
|

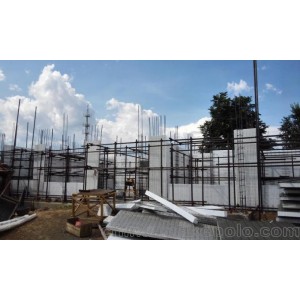

墻體施工
|

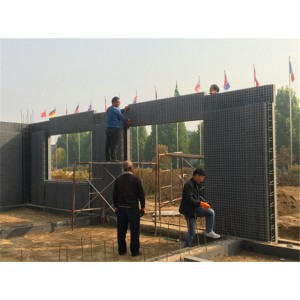

①立角柱鋼筋和SW鋼網夾芯板,以及連接網
架板二層的連接鋼筋,擺放墊塊。
|
0.5天
|
②大模板支設(固定及校正)
|
1天
|
||
③墻體澆筑混凝土
|
0.5天
|
||
④拆除模板
|
0.5天
|
||
2
|
樓板施工
|
①支設樓板模板及圈梁模板
|
1天
|
②綁扎樓板及圈梁鋼筋
|
1.5天
|
||
③澆筑混凝土
|
0.5天
|
序號
|
施工工序名稱
|
完成時間
|
|
1
|
墻體施工
|
①立二層角柱鋼筋和SW鋼網夾芯板,以及連接網架板三層的連接鋼筋,擺放墊塊。
|
0.5天
|
②大模板支設(固定及校正)
|
1天
|
||
③墻體澆筑混凝土
|
0.5天
|
||
④拆除模板
|
0.5天
|
||
2
|
樓板施工
|
①支設二層樓板模板及圈梁模板
|
1天
|
②綁扎樓板及圈梁鋼筋
|
1.5天
|
||
③澆筑混凝土
|
0.5天
|
序號
|
施工工序名稱
|
完成時間
|
|
1
|
墻體施工
|
①立三層角柱鋼筋和SW鋼網夾芯板,以及連接網架板三層的連接鋼筋,擺放墊塊。
|
0.5天
|
②大模板支設(固定及校正)
|
1天
|
||
③墻體澆筑混凝土
|
0.5天
|
||
④拆除模板
|
0.5天
|
||
2
|
樓板施工
|
①支設三層樓板模板及圈梁模板
|
1天
|
②綁扎樓板及圈梁鋼筋
|
1.5天
|
||
③澆筑混凝土
|
0.5天
|
